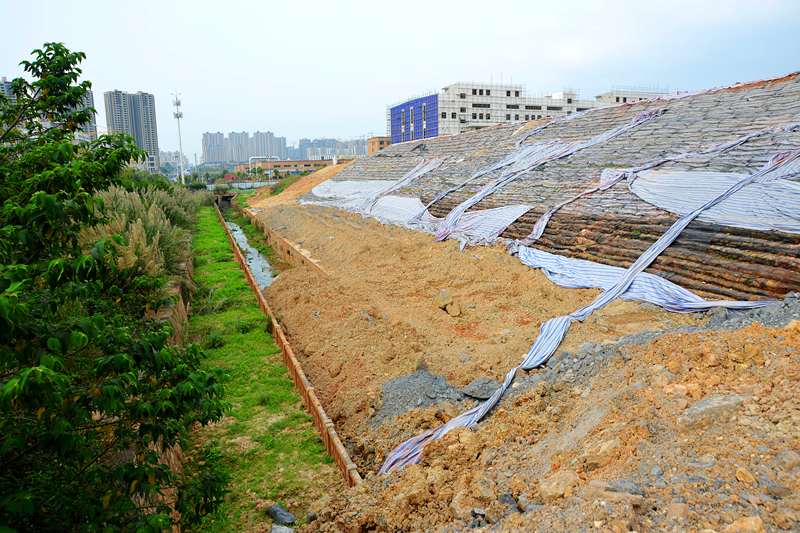

中恒边坡整治工程于2015年7月26日最先进场施工建设,,,,条约工期为60天。。该边坡治理工程长度为270米,,,,项目总投资为275万元。。主要以土工格栅为主体结构举行支护,,,,对边坡及滑坡主体举行治理,,,,辅助工程有:排水设置和整理坡面。。主要工程量有:土方开挖运输7.5万立方,,,,土方回填压实7万立方,,,,填土土工格栅铺设12.6万平方米,,,,压脚墙长度220米,,,,整个项目边坡的填土高度平均为16米。。
中恒边坡整治工程由鼎博为建设单位,广西昊建工程咨询治理有限公司认真监理事情,,,,广西安宇修建工程有限公司为施工单位。。
该项目现在已经完成土方开挖运输7.5万立方,,,,土方回填压实7万立方,,,,填土土工格栅铺设12.6万平方米,,,,压脚墙长度220米,,,,阻止今年4月份共完成总投资275万元,,,,预计2016年5月工程完工验收。。
